大阪市公立小学校増築工事進捗状況3

2026年04月07日(火)

3月に行われた埋戻し・山留杭引抜き工事の報告です。

基礎のコンクリート工事を終え、一部EVや便所の耐圧版を除いた全ての埋戻しと、周囲に打ち込まれた山留杭の引抜き工事が行われました。

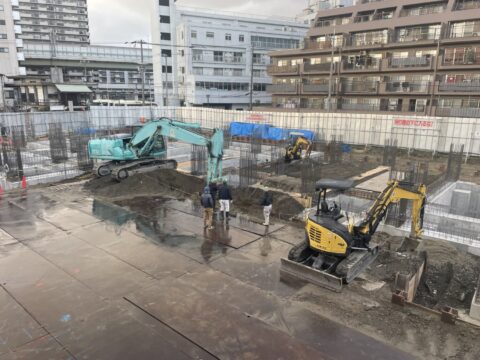

山留杭引抜きの重機の乗り入れも有り、各部の埋戻し工事が、大小のユンボにて急ピッチで行われました。この後に砕石を並べ、転圧を架けてポリエチレンシート敷きを終えました。

その次は、山留に使われた杭の引抜きです。

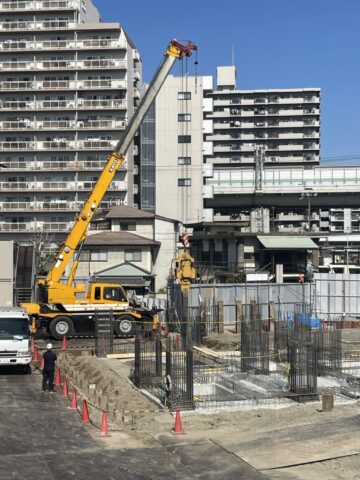

H鋼の引抜きはスムーズに行われました。

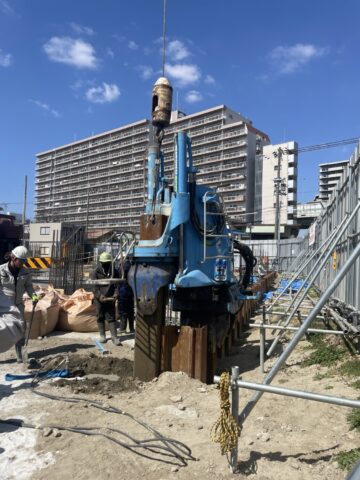

次にシートパイルです。これは隣地の道路に近く地盤も緩いことから、引抜時に地下地盤の変位を起こさないに、硬化剤とセメントを混ぜたものを同時に充填する工法を採用しています

隣地側の道路等を確認しながら、サイレント工法で慎重に引抜きが行われ、無事に完了しました。
